第十节 陶瓷锦砖面层
本节适用于建筑工程中陶瓷锦砖地面面层的施工。
一、施工准备及其资料形成
1.技术准备
(1)根据设计图纸和工程实际尺寸,进行深化设计、排砖放样,其样板应经监理、建设单位确认。
(2)对操作人员进行技术、环境、安全交底。
2.材料准备
(1)陶瓷锦砖:有出厂合格证及性能检测报告。其品种、规格、颜色及拼化造型应符合设计要求和有关标准的规定。“联”内及“联”间锦砖色差目测应完全一致,牛皮纸上不应有锦砖脱落。
【材料、构配件进场检验记录;陶瓷锦砖出厂合格证及性能检测报告】
(2)水泥:硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥强度等级不低于32.5。严禁不同品种、不同强度等级的水泥混用。水泥进场应有产品合格证和出厂检验报告,进场后应进行取样复试。其质量必须符合现行国家标准《通用硅酸盐水泥》(GB175-2006)的规定。当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前应进行复试,并按复试结果使用。
白水泥:白色硅酸盐水泥,其强度等级不低于32.5,其质量应符合现行国家标准《白色硅酸盐水泥》(GB/T2015-2005)的规定。
(3)砂子:中砂或粗砂,过5mm孔径筛子,其含泥量不大于3%。
(4)水:宜采用饮用水。当采用其他水源时,其水质应符合国家现行标准《混凝土用水标准(附条文说明)》(JGJ63-2006)的规定。【水泥、砂等材料的合格证、检验报告,复试报告】
(5)辅助材料:矿物颜料、专用胶粘剂、填缝剂等应有出厂合格证和检测报告。
3.机具准备
(1)机械:砂浆搅拌机、切割机、角磨机、砂轮机等。
(2)工具:水桶、半截桶、扫帚、平锹、铁抹子、木抹子、刮杠、筛子、钢丝刷、毛刷、喷壶、橡皮锤、硬木拍板、錾子、开刀、拨板、窄手推车等。
(3)计量检测用具:水准仪、计量器、钢尺、水平尺、塞尺、靠尺、方尺、小线等。
(4)安全防护用品:口罩、手套、护目镜等。
4.作业条件
(1)墙、柱饰面、顶棚工程施工完毕并验收合格。
(2)墙、柱标高控制线(+500mm)已弹好,并预检合格。【预检记录】
(3)门框、各种管线、埋件安装完毕,并经验收合格。【交接检查记录】
(4)楼地面各种孔洞缝隙已按要求灌填密实,并经验收合格。
(5)有防水要求的房间,已完成防水层施工并通过蓄水试验,办理隐检验收手续。
【防水工程试水检查记录;隐蔽工程检查记录】
(6)完成选砖工作,做好标识并分类存放,防止混淆错用。
二、施工工艺过程及其资料形成
1.工艺流程
2.操作工艺
(1)清理基层:将基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,用扫帚将浮土清扫洁净,如基层有油污时,用清洗剂清洗,并用清水冲洗干净。
(2)水泥砂浆找平层。
1)冲筋:依照墙、柱面标高控制线,测出找平层上表面标高,拉水平线做灰饼(灰饼顶面为陶瓷锦砖结合层下皮)。然后先在房间四周冲筋,中间每隔1.5m左右冲筋一道。有泛水的房间按设计要求的坡度找坡,冲筋应朝地漏方向呈放射状。
2)抹找平层:冲筋后,清理剩余砂浆,均匀涂刷一道聚合物水泥浆,然后在冲筋之间铺装1:3水泥砂浆,铺设厚度不小于20mm。用平锹将砂浆摊平,用刮杠(顺标筋)将砂浆刮平,木抹子拍实、抹平整,同时检查其标高和泛水坡度是否正确,并洒水养护。
(3)弹线:找平层抹好24h(或抗压强度达到1.2MPa)后,量测房间内长宽尺寸,在找平层上弹房间中心十字控制线,严格控制方正。根据设计的图案结合陶瓷锦砖的每联尺寸,计算出所铺贴的张数,一般纵、横每五联锦砖弹一道控制线,不是整张的应放在边角处。当设计有花纹、图案时,要弹分区线。
(4)排砖:根据设计图和已弹好的控制线,将已选定的锦砖按“联”进行试铺,试铺无误后,将第一“联”陶瓷锦砖按顺序编号备用。
(5)抹水泥砂浆结合层:在砂浆找平层上浇水湿润后,抹一道2~3mm厚的聚合物水泥浆结合层,应随抹随贴锦砖。
(6)铺贴陶瓷锦砖:陶瓷锦砖铺贴分不设标筋和设标筋两种操作方法。
1)不设标筋的方法:从里向外沿控制线进行,铺时先翻起一边的纸,露出锦砖以便对准控制线,对好后立即将陶瓷锦砖铺贴在尚未初凝的聚合物水泥浆上(纸面朝上),紧跟着用手将纸面铺平,用拍板拍实,使水泥浆进入锦砖的缝内直到纸面上显露出砖缝水印为止。继续铺贴时,应退着操作。

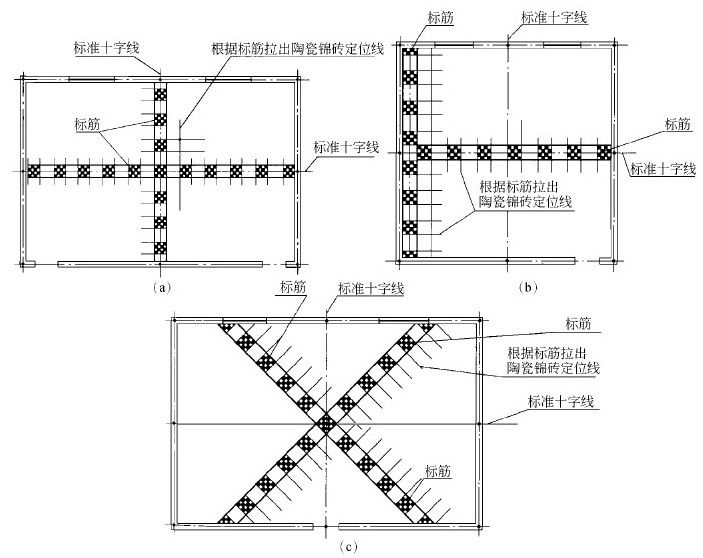

2)设标筋的方法:当房间的面积较大时,为了便于多人同时施工,在铺贴陶瓷锦砖前,应先在找平层上,根据纵横十字线或丁字线,铺设十字形(正十字或斜十字)或丁字形两条通长地面标筋,标筋宽度一般为两联陶瓷锦砖加一条砖缝,如图2-2所示。
陶瓷锦砖铺贴时,应从“标筋”处开始,多人同时向四面铺贴,工序如下:
①拉定位线:根据标筋上已铺好的陶瓷锦砖及地面标高,将陶瓷锦砖砖缝中心线用细尼龙线拉出,作为铺贴陶瓷锦砖时的定位线。
②铺贴陶瓷锦砖:自“标筋”处紧靠标筋开始,将已编号的陶瓷锦砖对号就位,平行于标筋铺贴在结合层上,用拍板拍实,使水泥浆进入锦砖的缝内直到纸面上显露出砖缝水印为止。铺贴时需与邻砖随铺随调平,所有砖缝需横平竖直,表面标高与地面标高线吻合,每铺贴10联锦砖,用水平尺或水准仪抄平检查,并随即调整。如房间较大不能一次铺完,需将接槎切齐,余灰清理干净。【锦砖面层施工记录】
(7)刷水、揭纸:铺完后紧接着在纸面上用海绵或毛刷均匀的刷水,常温下过15~30min纸面便可湿透,即可揭纸,并及时将纸毛清理干净。
(8)修整、拨缝:揭纸后,及时检查缝是否均匀、顺直,当不顺直时,用小靠尺比着开刀轻轻地将缝拨顺、调直,调整后的锦砖应垫木板用橡皮锤敲拍平实。同时粘贴补齐已经脱落、缺少的锦砖。调整过程中随时用2m靠尺和水平尺检查平整度,靠墙四周的边角、地漏、管根等处的锦砖应预先试铺进行切割,保证锦砖镶嵌美观吻合,不得采用砂浆填补。锦砖地面与其他地面门口的接槎处应修好,以保证接槎平直。
图2-2 陶瓷锦砖地面标筋示意图
(a)正十字标筋(适用于大房间正铺地砖);(b)丁十字标筋(适用于小房间正铺地砖);(c)斜十字标筋(适用于大、小房间斜铺地砖)
(9)灌缝:拨缝后第二天或水泥砂浆结合层终凝后,用白水泥或白水泥与颜料调配成与锦砖面层颜色相同的素浆(或成品配套的填缝剂)擦缝,擦满擦实,并及时将锦砖表面的余灰清理干净,防止面层污染。缝要清晰、顺直、平整、光滑。
(10)养护:陶瓷锦砖地面擦缝12h后,洒水养护并进行覆盖,养护时间不得少于7d。当采用胶粘剂铺贴的锦砖,其养护方法视所选用胶粘剂的性能而定。
3.季节性施工
冬期室内操作的温度不得低于5℃,砂子不得有冻块,锦砖面层不得结冰。施工时,应将门窗封闭,根据气温变化在砂浆中掺入防冻剂,其掺加量按产品说明由试配确定,并覆盖保温。
三、质量控制与验收及其资料形成
1.主控项目
(1)陶瓷锦砖的品种、质量必须符合设计要求。
(2)面层与下一层的结合(粘结)应牢固,无空鼓。
2.一般项目
(1)锦砖面层的表面应洁净、图案清晰、色泽一致、接缝平整、深浅一致、周边顺直。板块无裂纹、掉角和缺棱等缺陷。
(2)面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处严密牢固,无渗漏。

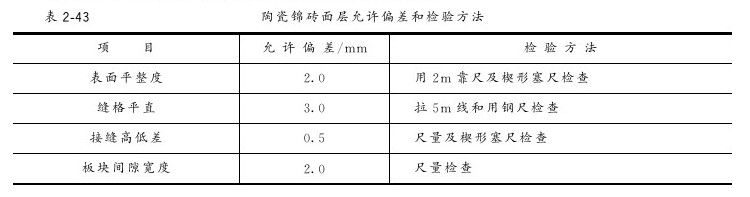

(3)陶瓷锦砖面层的允许偏差和检验方法见表2-43。

【砖面层工程检验批质量验收记录表(见表2-44);砖面层分项工程质量验收记录表;地砖面层质量分户验收记录(见表2-45)】
四、陶瓷锦砖面层资料汇总
1.施工过程形成的资料
(1)施工技术资料:
1)图纸会审记录。
2)陶瓷锦砖面层施工技术交底记录。
(2)施工物资资料:
1)材料进场检验记录。
2)陶瓷锦砖出厂合格证及性能检测报告。
3)水泥、砂等材料的合格证、检验报告、复试报告。
(3)施工记录:
1)陶瓷锦砖面层施工记录。
2)预检记录。
3)隐蔽工程检查记录。
4)防水工程试水检查记录。
(4)施工质量验收记录:
1)砖面层工程检验批质量验收记录表(见表2-44)。
2)砖面层分项工程质量验收记录表。
3)地砖面层质量分户验收记录(见表2-45)。
2.施工资料表格填写范例及要求
