第四节 防火、防盗门安装工程

    一、施工准备及其资料形成

    1.技术准备

    (1)组织专业技术人员熟悉施工图纸,对门进行翻样,明确材质及质量要求,到有资质的厂家考察、加工订货。

    (2)对门洞口和安装位置进行检查复核,并做样板,经验收合格。

    (3)对操作人员进行技术、环境、安全交底。

    (4)校对与检查进场后的成品门的品种、规格、型号、尺寸、开启方向与附件是否符合设计要求及现场实际尺寸。

    2.材料准备

    (1)防火、防盗门:分为钢质和木质防火、防盗门。防火门的防火等级分三级:甲级耐火极限1.2h,乙级耐火极限0.9h,丙级耐火极限0.6h,其耐火极限应符合现行国家标准《高层民用建筑设计防火规范》(GB50045-1995)中的有关规定;防火门采用的填充材料应符合现行国家标准《建筑材料不燃性试验》(GB/T5464-1999)的规定;玻璃应采用不影响防火门耐火性能试验合格的产品。

    1)防火、防盗门的品种、规格、型号、尺寸、防火等级必须符合设计要求,生产厂家必须有主管部门批准核发的生产许可证书;产品出厂时应有出厂合格证、检测报告,每件产品上必须标有产品名称、规格、耐火等级、厂名及检验年、月、日,并经现场验收合格。

    2)木质防火、防盗门除满足本款第(1)项的要求外,其使用木材的含水率不得大于当地平均含水率。

    (2)五金:防火门五金件必须是经消防局认可的防火五金件,包括合页、门锁、闭门器、顺序器、暗插销等,并有出厂合格证、检测报告。防盗门锁具必须有公安局的检验认可证书。

    【特种门合格证;特种门性能检测报告;特种门进场验收记录】

    (3)水泥:普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不低于42.5。砂:中砂或粗砂,过5mm孔径的筛子。【水泥、砂合格证;试验报告;复试报告】

    (4)焊条应与其焊件要求相符配套,且应有出厂合格证。

    (5)其他材料:防锈漆、防腐涂料、木螺钉、机螺钉等,防锈漆、防腐涂料应有产品合格证和性能检测报告。

    3.机具准备

    (1)机械:电焊机、电钻、射钉枪等。

    (2)工具:锤子、抹子、水桶、钳子、螺丝刀、扳手、小线、木楔、梯子等。

    (3)计量检测工具:水准仪、水平尺、塞尺、钢尺、线坠、托线板等。

    (4)安全防护用品:电焊面具、绝缘手套、安全帽等。

    4.作业条件

    (1)结构工程已完,且验收合格,工种之间已经办好交接手续。【交接检查记录】

    (2)墙面抹灰已完,已验收合格。

    (3)按图纸尺寸弹放门中线及室内标高控制线,并预检合格。【楼层标高抄测记录;预检记录】

    (4)门洞口墙上的预埋件已按其要求预留,通过验收合格。

    (5)防火、防盗门进场时,其品种、规格、型号、开启方向、五金配件均已通过验收合格,其外形及平整度已经检查校正,无翘曲、窜角、弯曲、劈裂等缺陷。

    (6)木质防火、防盗门靠墙、靠地一面已刷好防腐涂料,其他各面及扇均应涂刷清油一遍,且分类码放平整、垫高。

    二、施工工艺过程及其资料形成

    1.工艺流程

    第四节 防火、防盗门安装工程 - 图1

    2.操作工艺

    (1)弹线:按设计图纸要求的安装位置、尺寸、标高,弹出防火、防盗门安装位置的垂直控制线和水平控制线。在同一场所的门,要拉通线或用水准仪进行检查,使门的安装标高一致。

    (2)安装门框。

    1)立框、临时固定:将防火、防盗门的门框放入门洞口,注意门的开启方向,门框一般安装在墙厚的中心线上。用木楔临时固定,并按水平及中心控制线检查,调整门框的标高和垂直度。当门框为无底槛框时,门框两侧的立框下脚必须埋入地面面层内,埋入深度不小于20mm。

    2)框与墙体连接。当防火、防盗门为钢制门时,其门框与墙体之间的连接应采用铁脚与墙体上的预埋件焊接固定。当墙上无预埋件时,将门框铁脚用膨胀螺栓或射钉固定,也可用铁脚与后置埋件焊接。每边固定点不少于3处。

    当防火、防盗门为木质门时,在立门框之前用2颗沉头木螺钉通过中心两孔,将铁脚固定在门框上。通常铁脚间距为500~800mm,每边固定不少于3个铁脚,固定位置与门洞预埋件相吻合。砌体墙门洞口,门框铁脚两头用沉头木螺钉与预埋木砖固定。无预埋木砖时,铁脚两头用m6 金属膨胀螺栓固定,禁止用射钉固定;混凝土墙体,铁脚两头与预埋件用螺栓连接或焊接。若无预埋件,铁脚两头用m6 金属膨胀螺栓或射钉固定。固定点不少于3个,而且连接要牢固。

    (3)塞缝:门框周边缝隙用C20以上的细石混凝土或1:2水泥砂浆填塞密实、镶嵌牢固,应保证与墙体连成整体。养护凝固后用水泥砂浆抹灰收口或门套施工。门框与墙体连接处打建筑密封胶。【隐蔽工程检查记录】

    (4)安装门扇。

    1)检查门扇与门框的尺寸、型号、防火等级及开启方向是否符合设计要求。双扇门门扇的裁口一般采取右扇为盖口扇。

    2)木质门扇安装时,先将门扇靠在框上划出相应的尺寸线,门扇与门框的侧、上缝隙通常为1.5mm,下缝为6mm,双扇门裁口缝为1.5mm。合页安装的数量按门自身重量和设计要求确定,通常为2~4片。上下合页分别距离门扇端头200mm。合页裁口位置必须准确,保持大小、深浅一致。合页的三齿片固定在门框上,两齿片固定在门扇上。

    3)金属门扇安装时,通常门扇与门框由厂家配套供应,只要核对好规格、型号、尺寸,调整好四周缝隙,直接将合页用螺钉固定到门框上即可。

    (5)安装密封条、五金件。

    1)密封条、五金件安装在面层油漆干燥后进行。将配套的密封条嵌入门框的槽口内,密封条的连接处和四个角部,应拼接严密,必要时可以加胶粘结。

    2)安装五金件:根据门的安装说明安装插销、闭门器、顺序器、门锁及拉手等五金件。闭门器安装在门开启方向一面的门扇顶端,斜撑杆固定端安装在门框上,并调节闭门器的闭门速度。拉手和防火锁安装高度通常为距地面950~1000mm,对开门扇锁要装在盖口扇(一般为右扇或大扇)上,对开门必须安装顺序器。

    【防火、防盗门安装施工记录】

    3.季节性施工

    冬期施工时,钢质防火、防盗门框内灌注的细石混凝土或砂浆以及塞缝、抹灰用的砂浆,应按环境温度掺入防冻外加剂。施工完后用苫布盖好保温,防止砂浆受冻。

    三、质量控制与验收及其资料形成

    1.主控项目

    (1)防火、防盗门的质量和各项性能应符合设计要求。

    (2)防火、防盗门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理应符合设计要求。

    (3)带有机械装置、自动装置或智能化装置的防火、防盗门,其机械装置、自动装置或智能化装置的功能应符合实际要求和有关标准的规定。

    (4)防火、防盗门的安装必须牢固。预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求。

    (5)防火、防盗门的配件应齐全,位置应正确,安装应牢固,功能应满足使用要求和防火、防盗门的各项性能要求。

    2.一般项目

    (1)防火、防盗门的表面装饰应符合设计要求。

    (2)防火、防盗门的表面应洁净,无划痕、碰伤。

    (3)钢质防火、防盗门的门框内灌入的豆石混凝土或砂浆应饱满。门框与墙之间的缝隙填塞应密实。

    (4)门扇关闭应严密,开关应灵活。密封条接头和角部连接应无缝隙。

    (5)五金安装槽口深浅应一致,边缘应整齐,尺寸与五金件应吻合。螺钉头应卧平。

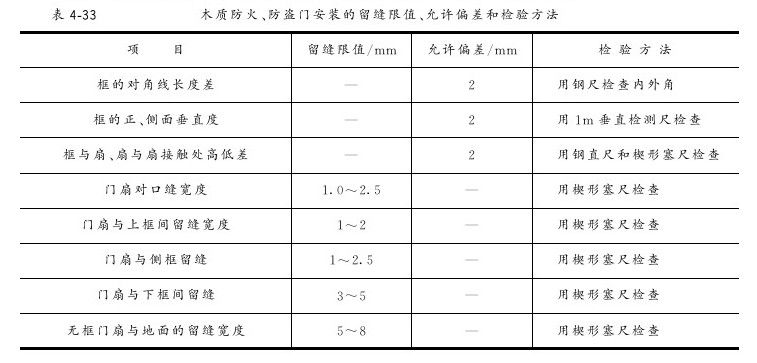

    (6)木质防火、防盗门安装的留缝限值、允许偏差和检验方法见表4-33。

    第四节 防火、防盗门安装工程 - 图2

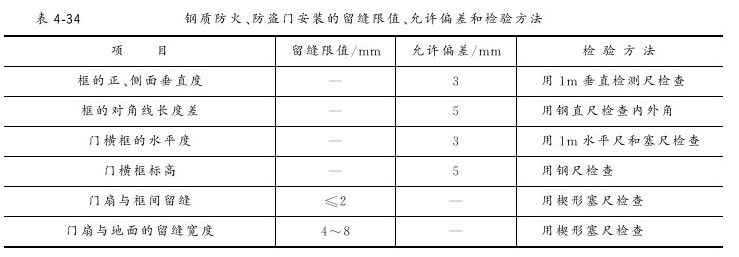

    (7)钢质防火、防盗门安装的留缝限值、允许偏差和检验方法见表4-34。

    第四节 防火、防盗门安装工程 - 图3

    【特种门安装工程检验批质量验收记录表(见表4-35);特种门安装分项工程质量验收记录表(见表4-36);特种门安装质量分户验收记录表(见表4-37)】

    四、防火、防盗门安装工程资料汇总

    1.施工过程形成的资料

    (1)施工管理资料:

    操作人员岗位证书。

    (2)施工技术资料:

    1)图纸会审记录。

    2)施工技术交底记录。

    (3)施工物资资料:

    1)材料、构配件进场检验记录。

    2)进场材料出厂合格证、检验报告;水泥、砂的复试报告。

    (4)施工记录:

    1)隐蔽工程检查记录。

    2)防火、防盗门安装施工记录。

    (5)施工质量验收记录:

    1)特种门安装工程检验批质量验收记录表(见表4-35)。

    2)特种门安装分项工程质量验收记录表(见表4-36)。

    3)特种门安装质量分户验收记录表(见表4-37)。

    2.施工资料表格填写范例及要求
