第三章 抹灰工程

    第一节 一般抹灰工程

    一、施工准备及其资料形成

    1.技术准备

    (1)认真熟悉图纸,编制施工方案,掌握抹灰砂浆的种类并做好材料的试配工作。

    (2)了解施工近期天气状况,做好冬、雨期施工防护准备。

    (3)做好对工人的技术交底工作。

    (4)大面积施工前,先做样板间,经鉴定合格后再大面积施工。

    2.材料准备

    (1)胶凝材料。

    1)石灰膏:采用块状生石灰淋制,应用孔径不大于3mm×3mm的筛网过滤,并贮存在沉淀池中。熟化时间常温下一般不少于15d;用于罩面灰时,不应少于30d。使用时,石灰膏内不得含有未熟化的颗粒和其他杂质;在沉淀池中的石灰膏应加以保护,防止干燥、冻结和污染,已风化冻结的石灰膏不得使用。

    2)磨细生石灰粉:细度应通过4900孔/cm2 筛。用于罩面时,熟化时间大于3d。石灰的质量标准见表3-1。

    第三章 抹灰工程 - 图1

    3)石膏:应磨成细粉无杂质,宜用乙级建筑石膏,细度通过0.15mm筛孔,筛余量不大于10%。建筑用熟石膏的技术指标见表3-2。

    4)粉刷石膏。

    ①细度:粉刷石膏的细度以2.5mm和0.2mm筛的筛余百分数计,其值应不大于下述规定:2.5mm方孔筛筛余面层粉刷石膏为0;0.2mm方孔筛筛余为40。

    ②强度应符合表3-3的规定。

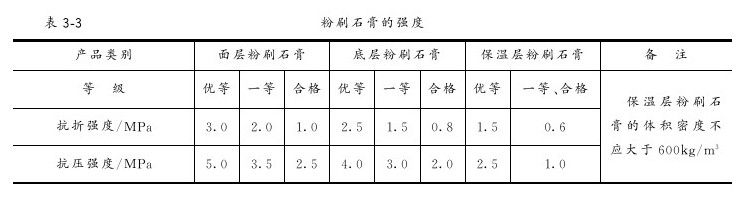

    第三章 抹灰工程 - 图2

    第三章 抹灰工程 - 图3

    ③粉刷石膏的贮存期为自出厂之日起3个月,3个月后应重新进行质量检验,确定其强度等级。

    ④运输与贮存时不得受潮和混入杂物,不同型号和等级的粉刷石膏应分别贮存。

    5)水泥:抹灰用水泥品种、强度等级应符合设计要求。水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复验。

    【水泥产品合格证书及产品性能检测报告;水泥复试报告】

    6)粉煤灰:烧失量不大于8%,吸水量不大于105%,过0.15mm筛,筛余不大于8%。

    (2)细骨料。

    1)普通砂:中砂或中粗砂混合使用,使用前应用不大于5mm孔径的筛子过筛。砂颗料要求坚硬洁净,不得含有黏土(不得超过2%)、草根、树叶、碱质物及其他有机物等有害物质。

    【砂出厂合格证、性能检测报告、复试报告】

    2)炉渣:粒径不大于1.2~2mm。使用前过筛,浇水焖透约15d。

    3)膨胀珍珠岩:宜采用中级粗细粒径混合级配,堆积密度宜为80~150kg/m3

    (3)纤维材料。

    1)麻刀:以均匀、坚韧、干燥不含杂质为宜,其长度不得大于30mm,随用随敲打松散,每100kg石灰膏约掺1kg。

    2)纸筋:在淋石灰时,先将纸筋撕碎,除去尘土,用清水浸透,然后按100kg掺纸筋2.75kg的比例掺入淋灰池。使用时,需用小钢磨搅拌打细,并用3mm孔径筛过滤成纸筋灰。

    3)玻璃纤维:将玻璃丝切成1cm长左右,每100kg石灰膏掺入200~300g,搅拌均匀。

    (4)界面剂:108胶、乳胶等。

    (5)外加剂材料:加气剂、塑化剂、防裂剂、膨胀抗裂剂、促凝剂、减水剂等。

    以上材料的选用应符合设计和施工方案的要求,其备用数量满足施工要求。

    【其他材料进场检验记录;进场材料出厂合格证、检验报告及复试报告】

    3.机具准备

    (1)机械设备:砂浆搅拌机、粉碎淋灰机、纸筋灰搅拌机等。

    (2)主要工具:木抹子、铁抹子、钢皮抹子、阴阳角抹于、压子、托灰板、筛子、小推车、灰槽、铁铲、八字靠尺、5~7mm厚方口靠尺、木杠、长毛刷、排笔、钢丝刷、笤帚、胶皮水管、水桶、粉线袋、錾子(尖、肩头)、锤子、钳子、托线板等。

    4.作业条件

    (1)主体结构已经过有关部门(质监、监理、设计院、建设单位等)验收,方可进行抹灰工程。

    (2)门窗框安装位置、与墙体连接等已检查符合要求,铝合金门窗框边的防腐及表面保护膜已经贴好;过梁、圈梁及组合柱表面凸出部分混凝土已剔平。脚手眼已堵严,内隔墙与楼板、梁底等交接处用斜砖砌严。

    (3)上下水、煤气等管道安装完毕,阳台栏杆、墙上预埋件等已安装完毕。

    (4)根据室内高度和抹灰现场的具体情况,已准备好抹灰高凳或脚手架,架子离开墙面及墙角200~250mm。

    【交接检查记录】

    二、施工工艺过程及其资料形成

    1.工艺流程

    (1)内墙抹灰施工。

    第三章 抹灰工程 - 图4

    (2)外墙抹灰施工。

    第三章 抹灰工程 - 图5

    (3)顶棚抹灰施工。

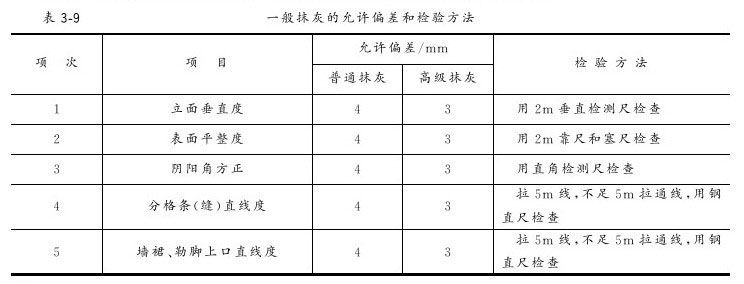

    第三章 抹灰工程 - 图6

    2.操作工艺

    (1)一般抹灰的技术要求。

    1)一般抹灰的分等级做法。

    ①普通抹灰:阳角找方,设置标筋,分层赶平、修整,表面压光。

    ②高级抹灰:阴阳角找方,设置标筋,分层赶平、修整,表面压光。

    2)抹灰层总厚度见表3-4。

    3)抹灰层每遍厚度见表3-5。

    4)手工抹灰,一般砂浆稠度及骨料最大粒径见表3-6。

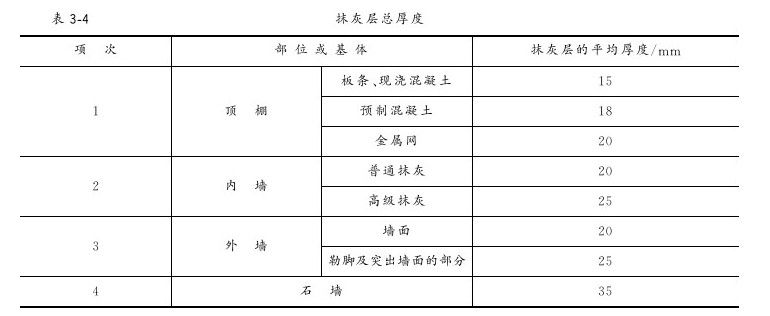

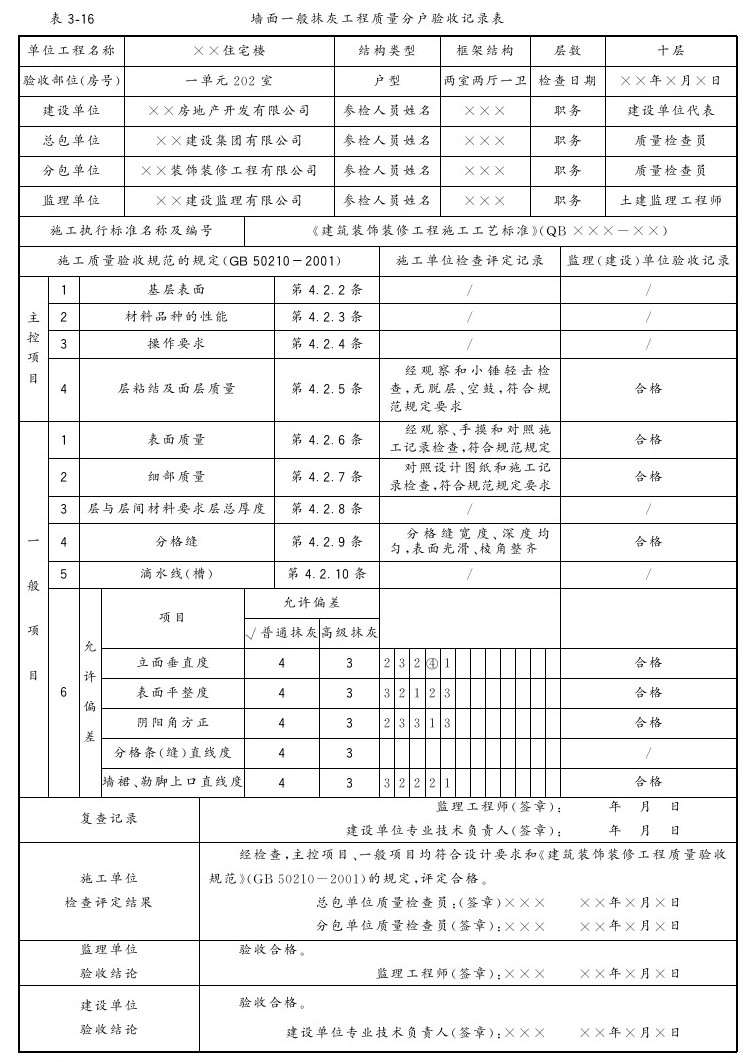

    第三章 抹灰工程 - 图7

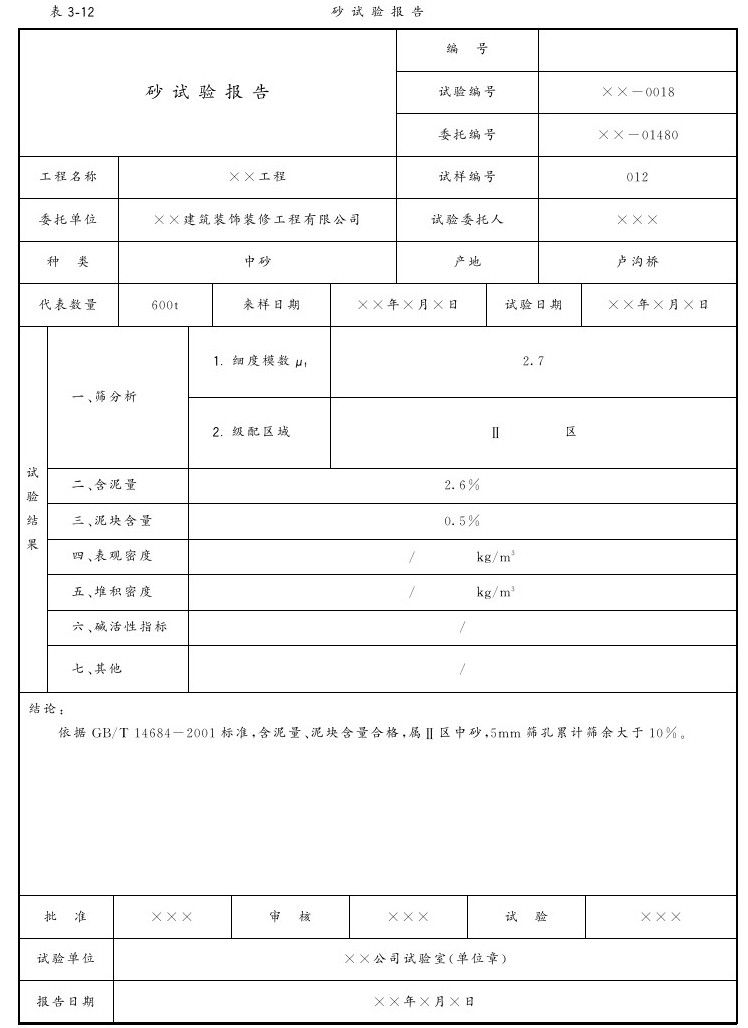

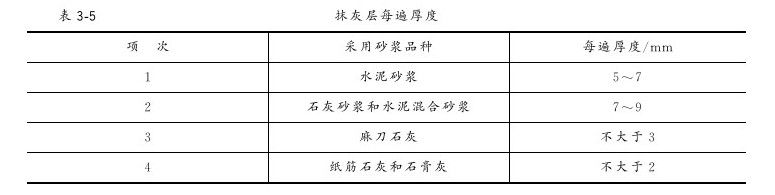

    第三章 抹灰工程 - 图8

    第三章 抹灰工程 - 图9

    (2)内墙面抹灰。

    1)基层清理、湿润。

    ①检查门窗洞口位置尺寸,混凝土结构和砌体结合处以及电线管、消火栓箱、配电箱背后钉好铁丝网,接线盒堵严。

    ②清扫墙面上浮灰污物和油渍等,并洒水湿润。

    ③混凝土表面应凿毛或在表面洒水湿润后涂刷1:1水泥砂浆(加适量胶粘剂)。

    ④加气混凝土,应刷界面剂,并抹强度不大于M5的水泥混合砂浆。

    ⑤基层墙面应充分湿润,打底前每天浇水两遍,使渗水深度达到8~10mm,同时保证抹灰时墙面不显浮水。

    2)找规矩、做灰饼、冲筋:四角规方、横线找平、立线吊直,弹出准线和墙裙、踢脚板线

    ①普通抹灰。

    a.用托线板检查墙面平整垂直程度,决定抹灰厚度(最薄处一般不小于7mm)。

    b.在墙的上角各做一个标准灰饼(用打底砂浆或1:3水泥砂浆,也可用水泥:石灰膏:砂=1:3:9混合砂浆,遇有门窗口垛角处要补做发饼),大小50mm见方,厚度以墙面平整垂直度决定。【砂浆配合比申请单、通知单】

    c.根据上面的两个灰饼用托线板或线坠挂垂线,做墙面下角两个标准灰饼(高低位置一般在踢脚线上口),厚度以垂线为准。

    d.用钉子钉在左右灰饼附近墙缝里挂通线,并根据通线位置每隔1.2m~1.5m上下加做若干标准灰饼。

    e.灰饼稍干后,在上下(或左右)灰饼之间抹上宽约50mm的与抹灰层相同的砂浆冲筋,用木杠刮平,厚度与灰饼相平,稍干后可进行底层抹灰。

    ②高级抹灰。

    a.将房间规方,小房间可以一面墙做基线,用方尺规方即可。

    b.如房间面积较大,应在地面上先弹出十字线,作为墙角抹灰准线,在离墙角约100mm左右,用线坠吊直,在墙上弹一立线,再按房间规方地线(十字线)及墙面平整程度向里反线,弹出墙角抹灰准线,并在准线上下两端排好通线后做标准灰饼并冲筋。

    3)做护角。室内墙面、柱面的阳角和门洞口的阳角,如设计对护角无规定时,一般可用1:2水泥砂浆抹护角,护角高度不应低于2m,每侧宽度不小于50mm。

    ①将阳角用方尺规方,靠门窗框一边以框墙空隙为准,另一边以标筋厚度为准,在地面划好准线,根据抹灰层厚度粘稳靠尺板并用托线板吊垂直。

    ②在靠尺板的另一边墙角分层抹护角的水泥砂浆,其外角与靠尺板外口平齐。

    ③一侧抹好后把靠尺板移到该侧用卡子稳住,并吊垂线调直靠尺板,将护角另一面水泥砂浆分层抹好。

    ④轻手取下靠尺板。待护角的棱角稍收水后,再用捋角器和水泥浆捋出小圆角。

    ⑤在阳角两侧分别留出护角宽度尺寸,将多余的砂浆以45°斜面切掉。

    ⑥对于特殊用途房间的墙(柱)阳角部位,其护角可按设计要求在抹灰层中埋设金属护角线。高级抹灰的阳角处理,亦可在抹灰面层镶贴硬质PVC特制装饰护角条。

    4)抹底层灰。标筋有一定的强度后,在两标筋之间用力抹上底灰,用袜子压实搓毛。

    ①砖墙基层,墙面一般采用石灰砂浆或水泥混合砂浆抹底灰,在冲筋2h左右则可进行。抹灰时光薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛。

    ②混凝土基层,宜先刷108胶素水泥浆(掺水泥重10%的108胶,水灰比0.4~0.5)一道,采用水泥砂浆或水泥混合砂浆打底。抹底灰应控制每遍厚度5~7mm,分层与冲筋抹平,并用大杠刮平、找直,木抹子搓毛。

    ③加气混凝土基层,打底宜用水泥混合砂浆、聚合物砂浆或掺增稠粉的水泥砂浆。先刷一道108胶素水泥浆,随刷随抹水泥混合砂浆,分遍抹平,大杠刮平,木抹子搓毛,终凝后开始养护。

    ④木板条、金属网基层,宜用麻刀灰、纸筋灰或玻璃丝灰打底,并将发浆挤入基层缝隙内。

    ⑤平整光滑的混凝土基层,可直接采用刮粉刷石膏或刮腻子。

    5)抹中层灰。

    ①中层灰应在底层灰干至6~7成后进行,抹灰厚度以垫平标筋为准,并使其稍高于标筋。

    ②中层灰做法基本与底层灰相同,砖墙可采用麻刀灰、纸筋灰或粉刷石膏。加气混凝土中层灰宜用中砂。

    ③砂浆抹后,用木杠按标筋刮平,并用木抹子搓压,使表面平整密实。

    ④在墙的阴角处用方尺上下核对方正,然后用阴角器上下拖动搓平,使室内四角方正。

    6)抹窗台板、踢脚线或墙裙。

    ①窗台板采用1:3水泥砂浆抹底层,表面划毛,隔1d后,刷素水泥浆一道,再用1:2.5水泥砂浆抹面层。面层宜用原浆压光,上口成小圆角,下口要求平直,不得有毛刺,凝结后洒水养护不少于4d。

    ②踢脚线或墙裙采用1:3水泥砂浆或水泥混合砂浆打底,1:2水泥砂浆抹面,厚度比墙面凸出5~8mm,并根据设计要求的高度弹出上口线,用八字靠尺靠在线上用铁抹子切齐并修整压光。

    7)抹面层灰(罩面灰)。从阴角开始,宜两人同时操作,一人在前面上灰,另一人紧跟在后面找平并用铁抹子压光。罩面时应由阴、阳角处开始,先竖向(或横向)薄薄刮一遍底,再横向(或竖向)抹第二遍。阴阳角处用阴阳角抹子捋光,墙面再用铁抹子压一遍,然后顺抹子纹压光,并用毛刷蘸水将门窗等圆角处清理干净。

    ①采用水泥砂浆面层时,须将底子灰表面扫毛或划出纹道。面层应注意接槎,表面压光不得少于两遍,罩面后次日洒水养护。

    ②纸筋石灰或麻刀石灰面层,一般在中层灰6~7成干后进行。麻刀石灰,采用的麻刀应选用柔软、干燥、不含杂质的产品,使用前4~5d用石灰膏调好,抹灰操作时严格掌握压光时间。

    ③石灰砂浆面层,应在中层灰5~6成干时进行。

    ④石膏面层可用于1:2.5石灰砂浆或1:3:9混合砂浆中层的罩面层。罩面石膏灰应掺入缓凝剂,其掺量应由试验确定,一般控制在15~20min内凝结。抹石膏罩面的抹子一般用钢皮抹子或塑料抹子。具体做法:

    a.对已抹好的中层灰的表面用木抹子带水搓细,6~7成干时进行罩面。

    b.如底灰已干燥,操作前光洒水湿润,然后开始抹。

    c.组成小流水,一人先薄薄的抹一遍,第二人紧跟着找平,第三人跟着压光。可从墙角一侧开始,由下往上顺抹,压光时抹子应顺直,先压两遍,最后稍洒水压光压亮。

    d.如墙面太高,应上下同时操作,以免出现接槎。

    8)清理。抹灰工作完成后,应将粘在门窗框、墙面上的灰浆及落地灰及时清除、打扫干净。

    (3)外墙面抹灰。先上部,后下部,先檐口再墙面(包括门窗周围、窗台、阳台、雨篷等)。大面积的外墙可分片同时施工。高层建筑垂直方向适当分段,如一次抹不完时,可在阴阳角交接处或分隔线处间断施工。

    1)基层处理、湿润。基层表面应清扫干净,混凝土墙面突出的地方要剔平刷净,蜂窝、凹洼、缺棱掉角处,应先刷一道1:4(108胶:水)的胶溶液,并用1:3水泥砂浆分层补平;加气混凝土墙面缺棱掉角和缝隙处,宜先刷一道掺水泥重20%的108胶素水泥浆,再用1:1:6水泥混合砂浆分层修补平整。

    2)找规矩,做灰饼、标筋。

    ①在墙面上部拉横线,做好上面两角灰饼,再用托线板按灰饼的厚度吊垂直线,做下边两角的灰饼。

    ②分别在上部两角及下部两角灰饼间横挂小线,每隔1.2~1.5m做出上下两排灰饼,然后冲筋。门窗口上沿、窗口及柱子均应拉通线,做好灰饼及相应的标筋。

    ③高层建筑可按一定层数划分为一个施工段,垂直方向控制用经纬仪来代替垂线,水平方向拉通线同一般做法。

    3)抹底层、中层灰。外墙底层灰可采用水泥砂浆或混合砂浆(水泥:石子:砂=1:1:6)打底和罩面。其底层、中层抹灰及赶平方法与内墙基本相同。

    4)弹分格线、嵌分格条。中层灰达6~7成干时,根据尺寸用粉线包弹出分格线。分格条使用前用水泡透,分格条两侧用黏稠的水泥浆(宜掺108胶)与墙面抹成45°角,横平竖直,接头平直。当天不抹面的“隔夜条”,两侧素水泥浆与墙面抹成60°。

    5)抹面层灰。抹面层灰前,应根据中层砂浆的干湿程度浇水湿润。面层涂抹厚度为5~8mm,应比分格条稍高。抹灰后,先用刮杠刮平,紧接着用木抹子搓平,再用钢抹子初步压一遍。稍干后,再用刮杠刮平,用木抹子搓磨出平整、粗糙均匀的表面。

    6)拆除分格条、勾缝。面层抹好后即可拆除分格条,并用素水泥浆把分格缝勾平整。若采用“隔夜条”的罩面层,则必须待面层砂浆达到适当强度后方可拆除。

    7)做滴水线、窗台、雨篷、压顶、檐口等部位。先抹立面,后抹须面,再抹底面。顶面应抹出流水坡度,底面外沿边应做出滴水线槽。

    滴水线槽的做法:在底面距边口20mm处粘贴分格条,成活后取掉即成;或用分格器将这部分砂浆挖掉,用抹子修整。

    8)养护。面层抹光24h后应浇水养护。养护时间应根据气温条件而定,一般不应小于7d。

    (4)顶棚抹灰。

    1)基层处理。清除基层浮灰、油污和隔离剂,凹凸处应填补或剔凿平。预制板顶棚板底高差不应大于5mm,板缝应灌筑细石混凝土并捣实,抹底灰前1d用水湿润基层,抹灰当天洒水再湿润。钢筋混凝土楼板顶棚抹灰前,应用清水润湿并刷素水泥浆(水灰比0.4~0.5)一道。

    2)弹线。顶棚抹灰根据顶棚的水平面用目测的方法控制其平整度,确定抹灰厚度,然后在墙面的四周与顶棚交接处弹出水平线,作为抹灰的水平标准。

    3)抹底层灰。顶棚基层满刷一道108胶素水泥浆或刷一道水灰比为0.4:1的素水泥浆后,紧接着抹底层灰,抹时用力挤入缝隙中,厚度为3~5mm,并随手带成粗糙毛面。

    抹底灰的方向与楼板接缝及木模板木纹方向相垂直。抹灰顺序宜由前往后退。预制混凝土楼板底灰应养护2~3d。

    4)抹中层灰。先抹顶棚四周,再抹大面。抹完后用软刮尺顺平,并用水抹子搓平。使整个中层灰表面顺平,如平整度欠佳,应再补抹及赶平一次,如底层砂浆吸收较快,应及时洒水。

    5)抹面层灰。待中层灰6~7成干时,即可用纸筋石灰或麻刀石灰抹灰层。抹面层一般两遍成活,其涂抹方法及抹灰厚度与内墙抹灰相同。第一遍宜薄抹,紧接着抹第二遍,砂浆稍干,再用塑料抹子顺着抹纹压实压光。

    6)养护。抹灰完成后,应关闭窗门,使抹灰层在潮湿空气中养护。

    (5)细部抹灰。

    1)压顶。压顶表面应平整光洁,棱角清晰,水平成线,抹灰前应拉水平通线找齐。

    2)梁。

    ①找规矩:顺梁的方向弹出梁的中心线,根据弹好的线控制梁两侧面的抹灰厚度。

    ②挂线:梁底面两侧挂水平线,水平线由梁头往下10mm左右,观梁底水平高低情况,阳角规方,决定梁底抹灰厚度。

    ③做灰饼:灰饼可做在梁的两侧,且保持在一个立面上。

    ④抹灰:可采用反贴八字靠尺方法,先将靠尺板卡固在梁底面边口,抹梁的两个侧面;再在两侧面下口卡固八字靠尺,抹底面。其分层抹灰方法与抹混凝土顶棚相同。底侧面抹完,即用阳角抹子将阳角捋光。

    3)方柱。

    ①弹线:独立的方柱,根据设计图样所标志的柱轴线,测量柱的几何尺寸和位置,在楼地面上弹出垂直两个方向的中心线,放出抹灰后柱子的边线;成排的方柱,应先根据柱子的间距找出各柱中心线,并在柱子的四个立面上弹中心线。

    ②做灰饼:在柱顶卡固短靠尺,用线锤往下垂吊,在四角距地坪和顶棚各150mm左右做灰饼。成排方柱,距顶棚150mm左右做灰饼,再以此灰饼为准,垂直挂线做下外边角的灰饼,然后上下拉水平通线做所有柱子正面上下两端灰饼,每个柱子正面上下共做四块灰饼。

    ③抹灰:先在侧面卡固八字靠尺、抹正反面,再把八字靠尺卡固正、反面,抹两侧面,抹灰要用短杠刮平,木抹子搓平,第二天抹面层压光。

    4)圆柱。

    ①独立圆柱找规矩,先找出纵横两个方向设计要求的中心线,并在柱上弹纵横两个方向四根中心线,按四面中心点,在地面分别弹四个点的切线,形成圆柱的外切四边线。

    ②由上四面中心线往下吊线锤,检查柱子的垂直度,并在地面弹上圆柱抹灰后外切四边线(每边长即为抹灰后圆柱直径),按这个尺寸制作圆柱的抹灰套板。

    ③圆柱做灰饼,可根据地面上放好的线,在柱的四面中心线处,先在下面做灰饼,然后挂线锤做柱上部四个灰饼。在上下灰饼挂线,中间每隔1.2m左右做几个灰饼,根据灰饼冲筋。

    ④圆柱抹灰分层做法与方柱相同,抹灰时用长木杠随抹随找圆,随时用抹灰圆形套板核对,当抹面层灰时,应用圆形套板沿柱上下滑动,将抹灰层压抹成圆形,上下滑磨抽平。

    5)阳台。阳台抹灰要求各个阳台上下成垂直线,左右成水平线,进出一致,各个细部统一,颜色一致。抹灰前应将混凝土基层清扫干净并用水冲洗,用钢丝刷子将基层刷到露出混凝土新槎。

    阳台抹灰找规矩的方法:

    ①由最上层阳台突出阳角及靠墙阴角往下挂垂线,找出上下各层阳台进出偏差及左右垂直偏差,以大多数阳台进出及左右边线为依据,偏差小者可左右兼顾,偏差大者应进行必要的结构处理。对各相邻阳台要拉水平通线,对于进出及高低差太大的应进行处理。

    ②根据找好的规矩,确定各部位大致抹灰厚度,再逐层逐个找好规矩,做灰饼抹灰。

    ③最上一层两头最外边两个阳台抹好后,以下均以此挂线为准做灰饼。

    3.冬期抹灰

    (1)热作法施工。室内抹灰、室外大面积抹灰均应采用热作法施工。

    1)进行室内抹灰前,应将窗口封好,门窗口的边缝及脚手眼、孔洞等亦应堵好,施工洞口、运料口及楼梯间等处搞好封闭保温。在进行室外施工前,应尽量利用外架子搭设暖棚。

    2)施工环境温度不宜低于5℃,北面房间距地面以上500mm处最低温度不应低于5℃。

    3)需要抹灰的砌体应提前加热,使墙面保持在5℃以上。

    4)用冻结法砌筑的砌体,应提前加热进行人工开冻,待砌体已经开冻并下沉完毕后,再进行抹灰。

    5)用临时热源(如火炉)加热时,应当随时检查抹灰层的湿度,如干燥过快发生裂纹时,应进行洒水湿润。

    6)抹灰工程所用的砂浆,应在正温度的室内或临时暖棚中制作。砂浆使用时的温度,应在5℃以上。为了获得砂浆应有的温度,可采用热水搅拌。

    7)抹灰工程完成后,在7d内室(棚)内温度仍不应低于5℃。

    (2)冷作法施工。室外零星抹灰可采用冷作法。

    1)砂浆必须在暖棚中制作。砂浆使用时的温度应在5℃以上。

    2)砂浆中掺入亚硝酸钠作防冻剂时,其掺量可参考表3-7。

    第三章 抹灰工程 - 图10

    3)砂浆中掺入氯化钠作防冻剂时,其掺量当室外气温为0~-5℃,为用水量的4%;当室外温度为-5~-10℃时,为用水量的4%~8%。氯盐防冻剂禁止用于高压电源部位和油漆墙面的水泥砂浆基层。

    4)防冻剂应有专人配制和使用,配制时先制成20%浓度的标准溶液,然后根据气温再配制成使用浓度溶液。

    5)防冻剂的掺入量,按砂浆的总含水量计算,其中包括石灰膏和砂子的含水量。石灰膏的含水量可按表3-8计算。

    第三章 抹灰工程 - 图11

    6)采用氯盐作防冻剂时,砂浆内埋设的铁件均须涂刷防锈漆。

    7)抹灰基层表面如有冰、霜、雪时,可用与抹灰砂浆同浓度的防冻剂热水溶液冲刷,将表面杂物清除干净后再进行抹灰。

    三、质量控制与验收及其资料形成

    1.主控项目

    (1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。

    (2)一般抹灰所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。

    (3)抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。【隐蔽工程检查记录】

    (4)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。

    2.一般项目

    (1)一般抹灰工程的表面质量应符合下列规定:

    1)普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。

    2)高级抹灰表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应清晰美观。

    (2)护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。

    (3)抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。

    (4)抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。

    (5)有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。

    (6)一般抹灰工程质量的允许偏差和检验方法应符合表3-9的规定。

    第三章 抹灰工程 - 图12

    注:1.普通抹灰,本表第3项方正可不检查。

    2.顶棚抹灰,本表第2项表面平整度可不检查,但应平顺。

    【一般抹灰工程检验批质量验收记录(见表3-14);一般抹灰分项工程质量验收记录表(见表3-15);墙面一般抹灰工程质量分户验收记录表(见表3-16)】

    四、一般抹灰工程资料汇总

    1.施工过程形成的资料

    (1)施工技术资料:

    1)图纸会审记录。

    2)一般抹灰施工方案。

    3)一般抹灰施工技术交底记录。

    (2)施工物资资料:

    1)材料、构配件进场检验记录(见表3-10)。

    2)进场材料的出厂质量证明文件。

    3)水泥试验报告(见表3-11)。

    4)砂试验报告(见表3-12)。

    (3)施工记录:

    1)一般抹灰施工记录。

    2)隐蔽工程检查记录(见表3-13)。

    (4)施工试验记录:

    砂浆配合比申请单、通知单。

    (5)施工质量验收记录:

    1)一般抹灰工程检验批质量验收记录表(见表3-14)。

    2)一般抹灰分项工程质量验收记录表(见表3-15)。

    3)墙面一般抹灰工程质量分户验收记录表(见表3-16)。

    2.施工资料表格填写范例及要求

    第三章 抹灰工程 - 图13

    注:本表由施工单位填写并保存。

    第三章 抹灰工程 - 图14

    注:本表由试验单位提供,建设单位、施工单位、城建档案馆各保存一份。

    第三章 抹灰工程 - 图15

    注:本表由试验单位提供,建设单位、施工单位、城建档案馆各保存一份。

    第三章 抹灰工程 - 图16

    注:本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。

    第三章 抹灰工程 - 图17

    注:有数据的项目,将实际测量的数值填入格内,超企业标准但未超过国家验收规范的数字用“〇”将其圈住;对超过国家验收规范的数字用“△”圈住。

    第三章 抹灰工程 - 图18

    注:地基基础、主体结构工程的分项工程质量验收不填写“分包单位”、“分包项目经理”。

    第三章 抹灰工程 - 图19
