第五节 花饰制作与安装
本节适用于混凝土、石材、木材、塑料、金属、玻璃、石膏等花饰制作与安装工程。
一、施工准备及其资料形成
1.技术准备
(1)熟悉施工图纸。
(2)安装前,应对关键部位以及安装节点做详细交底。【技术交底记录】
(3)施工前,应有花饰制作的样品,并应经有关各方认可。
2.材料准备
混凝土、石材、木材、塑料、金属、玻璃、石膏等花饰制品、胶粘剂等。
(1)混凝土花饰应选用强度等级不低于32.5级的水泥,采用中砂,宜选用粒径为0.8~1.5mm的卵石做骨料,石子粒径不宜过大。
(2)石材花饰所用材料质量要求应符合有关标准的规定。
(3)木制花饰木材的树种、材质、规格应符合设计要求,木材含水率应不大于12%。
(4)塑料及金属花饰制品的质量要求应符合有关标准的规定。塑料饰品安装前,每个部位或单元应挑选颜色一致、表面光洁度好的产品;金属饰品的材质、规格、图案、加工尺寸应符合设计图纸及有关标准的规定。
(5)玻璃花饰所用材料质量要求应符合有关标准的规定。

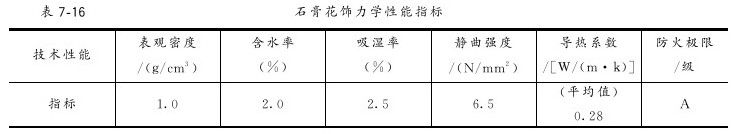

(6)石膏花饰所用材料应不变形、不开裂、无缝隙,质量技术性能指标见表7-16。
(7)竹花饰所采用的竹子应质地坚硬、直径均匀、竹身光洁,一般整根使用。使用前,应做防腐、防蛀处理。
【材料、构配件进场检验记录;物资质量证明文件,包括:出厂合格证、性能检测报告、环保复试报告等;人造木板的甲醛含量复试报告;室内花岗石发射性复试报告】
3.机具准备
(1)手动机具:刨、锯、斧、挫、锤、凿、冲、袜子、模具、螺丝刀、直尺、角尺等。
(2)电动工具:电钻、电刨、电锯、空压机、电锤、电焊机、切割机及配套用具等。
4.作业条件
(1)室外:结构工程完。
(2)室内:初装饰工程完。
二、施工工艺过程及其资料形成
1.混凝土花饰
(1)工艺流程。
(2)操作工艺。
1)基层处理。施工部位的基体应平整、干燥,无任何障碍物。
2)弹线。根据设计文件要求,双向弹出花饰的位置线。
3)安装、校正、固定。
①把花饰产品在固定基层进行试就位,查看基层、位置线和产品安装就位的符合情况,并做相应调整。
②重量轻的小型花饰,一般采用砌筑法进行安装。
施工前,将花饰接触基层部位洒水湿润,按照安装墨线,用1:2水泥砂浆进行砌筑。
花饰的锚固件应与基体连接牢固。拼砌的花饰饰件,相互间应用钢筋或销子固定,四周应用锚固件与墙、柱、梁等基体连接牢固。
③重量大的大型花饰构件,应采用螺栓或焊接固定。
花饰安装的底部用1:2水泥砂浆或细石混凝土铺设,按照花饰安装线将花饰就位,用临时支撑固定校正后,再用铁件拧紧或焊接固定。
螺栓与螺帽应电焊焊牢。需灌注砂浆时,用1:3水泥砂浆分次分层灌注。
4)整修清理。安装调整完毕后,用湿布擦净溢出的多余水泥砂浆,并整修花饰部分不规则外型。
2.木花饰
(1)工艺流程。
(2)操作工艺。
1)选料下料。按设计要求选择合适的木材,选料时,毛料应大于净料尺寸3~5mm,按设计尺寸锯割成段存放备用。
2)刨面、做装饰线。用木工刨将毛料刨平、刨光,使其符合设计净尺寸,用线刨刨刮装饰线。
3)开榫。用锯、凿子在要求连接部位开榫头、榫眼、榫槽,尺寸应准确,保证组装后无缝隙。
4)做连接件、花饰。竖向板式木花饰常用连接件与墙、梁固定,连接件应在安装前按设计做好,竖向板间的花饰也应做好。
5)预埋铁件或留凹槽。在拟安装花饰的墙、梁、柱上预埋铁件或留凹槽。
6)安装花饰:分小花饰和竖向板式花饰两种情况。
①小面积木花饰的制作安装要点同木窗,先制作好,再安装到位。
②竖向板式木花饰应将竖向饰件逐一定位安装,先量出每一构件位置,检查是否与预埋件相对应,并做出标记。将竖板立正吊直,并与连接件拧紧,随立竖板随安装木花饰。
7)表面装饰处理。木花饰安装好之后,用刮刀将接缝处的胶、毛刺、戗茬等缺陷顺木纹方向刮平,然后用800目砂布打磨平滑。如果表面出现节疤时,将节疤抠掉并用相同木材补上。如果出现小面积缺棱掉角现象,可在做油漆饰面时用原灰补上后修色,然后按照饰面油漆做法进行表面处理。
3.金属饰品
(1)工艺流程。
(2)操作工艺。
1)金属饰品制作。
①金属饰品的固定件、螺栓螺丝等,设计无要求时,应采用不锈钢制品;采用焊接安装时,焊条材质应与母材相同。
②根据金属饰品的材质、尺寸规格等在安装面积较大的饰面时,必须考虑留设由于温度变化发生伸缩的变形缝。为不影响质量、美观和装饰效果,必要时可设能伸缩的接缝,以免翘曲起拱。
2)安装。
①金属饰品安装应按设计要求排列组合。安装时,按施工墨线,拉水平通线及挂垂直线进行安装。安装一般应按从左到右、从下到上的顺序进行。
②金属饰品安装必须牢固。采用焊接安装时,必须掌握好电流、电压大小及施焊温度。
③采用螺丝安装金属饰品平整度有误差时,宜用金属薄垫片进行调整。固定金属饰品的螺丝应拧紧,螺丝拧入基层的长度不得少于5牙。
3)嵌密封胶。金属饰品安装完成后,将需嵌密封胶的缝隙等部位,在清理干净后实施嵌胶作业。嵌胶时,表面必须干燥,并根据缝隙大小、深浅,调整油膏枪嘴大小后,嵌密封胶。
4)清洁整修。金属饰品安装结束后,应对饰品进行清洁整修等工作。将金属饰品的焊接部位用金属挫刀、手提砂轮、铁砂布等仔细打磨平整。
不锈钢、铜合金、铝合金等饰品有抛光要求时,应进行抛光;焊接部位应着色处理,使饰品光洁美观,颜色一致。
4.石膏饰品安装
(1)工艺流程。
(2)操作工艺。
1)基层清理。施工基层应平整、干燥,无障碍物。
2)弹线。根据设计文件规定,弹出石膏饰品安装双向定位线。【定位线测量记录】
3)安装固定。
①花饰产品进行试就位。
②安装轻型、小型花饰,一般可用石膏浆或快粘粉进行粘贴,并用竹片等临时工具固定。
③重量较重、体型较大的花饰构件用石膏浆均匀涂于花饰背面,并用木螺钉固定法进行安装,花饰面积0.3~0.5m2 时,用4~6个螺钉拧住,木螺钉不宜拧得过紧,以免损坏花饰。
4)整修清理。花饰安装完成后,应立即对花饰的拼接缝进行整修,清除周边余浆。缝隙及螺钉孔,应用白水泥和植物油拌制的石膏浆堵严孔眼,嵌填密实;表面及螺丝帽用石膏修补整齐,不留痕迹。待石膏浆或水泥浆达到一定强度后,拆除临时固定支撑。
三、质量控制与验收及其资料形成
1.主控项目
(1)花饰制作与安装所使用材料的材质、规格应符合设计要求。
(2)花饰的造型、尺寸应符合设计要求。
(3)花饰的安装位置和固定方法必须符合设计要求,安装必须牢固。
2.一般项目
(1)花饰表面应洁净,接缝应严密吻合,不得有歪斜、裂缝、翘曲及损坏。

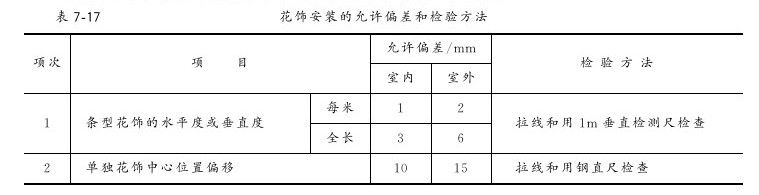

(2)花饰安装的允许偏差和检验方法应符合表7-17的规定。

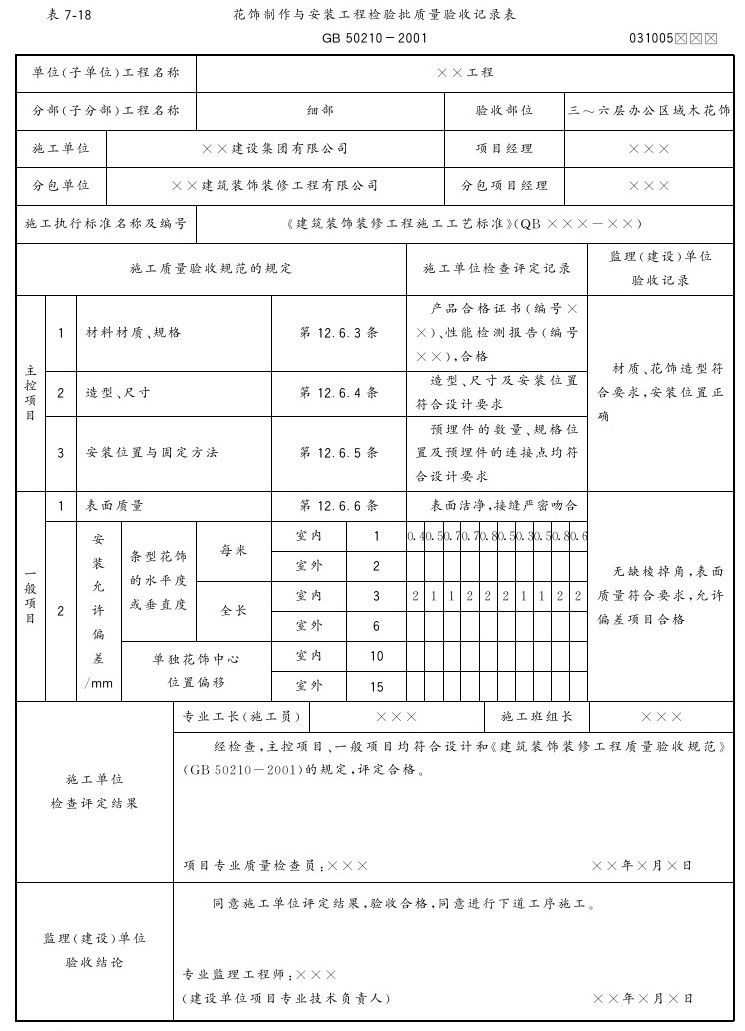

【花饰制作与安装工程检验批质量验收记录表(见表7-18);细部分项工程质量验收记录表】
四、花饰制作与安装资料汇总
1.施工过程形成的资料
(1)施工技术资料:
1)图纸会审记录。
2)技术复核记录。
3)施工技术交底记录。
(2)施工物资资料:
1)材料、构配件进场检验记录。
2)主要物资应有质量证明文件,包括出厂合格证、检测报告和质量保证书等。人造板木板应有甲醛含量复试报告,室内花岗石有相应的发射性复试报告。
(3)施工质量验收记录:
1)花饰制作与安装工程检验批质量验收记录表(见表7-18)。
2)细部分项工程质量验收记录表。
2.施工资料表格填写范例及要求
