第二节 明龙骨吊顶
一、施工准备及其资料形成
参见本章第一节中的相关内容。
二、施工工艺过程及其资料形成
1.工艺流程
2.操作工艺
(1)测量放线。用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500mm),从水准线量至吊顶设计高度加上12mm(一层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。主龙骨应从吊顶中心向两边分,最大间距为1000mm,并标出吊杆的固定点,吊杆的固定点间距900~1000mm。如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。【标高抄测记录】
(2)吊杆安装。采用膨胀螺栓固定吊挂杆件。不上人的吊顶,吊杆长度小于1000mm,可以采用φ6的吊杆,如果大于1000mm,应采用φ8的吊杆,还应设置反向支撑。吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。上人的吊顶,吊杆长度小于1000mm,可以采用φ8的吊杆,如果大于1000mm,应采用φ10的吊杆,还应设置反向支撑。吊杆的一端同30mm×30mm×3mm角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出大于100mm的丝杆,也可以买成品丝杆焊接。制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
(3)边龙骨安装。边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上;如为混凝土墙(柱),可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。
(4)主龙骨安装。
1)主龙骨应吊挂在吊杆上。主龙骨间距为900~1000mm,主龙骨分为轻钢龙骨和T形龙骨。轻钢龙骨可选用UC50中龙骨和UC38小龙骨。主龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的1/200~1/300。主龙骨的悬臂段不应大于300mm,否则应增加吊杆。主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。主龙骨挂好后应基本调平。
2)跨度大于15m以上的吊顶,应在主龙骨上,每隔15m加一道大龙骨,并垂直主龙骨焊接牢固。
3)如有大的造型顶棚,造型部分应用角钢或扁钢焊接成框架,并应与楼板连接牢固。
(5)次龙骨安装。次龙骨应紧贴主龙骨安装。次龙骨间距为300~600mm。次龙骨分为T形烤漆龙骨、T形铝合金龙骨和各种条形扣板厂家配带的专用龙骨。用T形镀锌铁片连接件把次龙骨固定在主龙骨上时,次龙骨的两端应搭在L形边龙骨的水平翼缘上,条形扣板有专用的阴角线做边龙骨。【隐蔽工程检查记录】
(6)罩面板安装。
1)嵌装式装饰石膏板安装。
①嵌装式装饰石膏板安装与龙骨应系列配套。
②嵌装式装饰石膏板安装前应分块弹线,花式图案应符合设计要求,若设计无要求时,嵌装式装饰石膏板宜由吊顶中间向两边对称排列安装,墙面与吊顶接缝应交圈一致。
③嵌装式装饰石膏板安装宜选用企口暗缝咬接法。构造见图5-3。安装时应注意企口的相互咬接及图案的拼接。

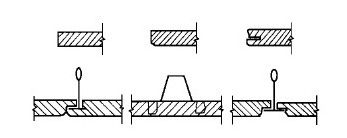

图5-3 板边处理与安装示意
④龙骨调平及拼缝处应认真施工,固定石膏板时,应视吊顶高度及板厚,在板与板之间留适当间隙,拼缝缝隙用石膏腻子补平,并贴一层穿孔接缝纸。
2)金属微穿孔吸声板安装。
①必须认真调平调直龙骨,这是保证大面积吊顶效果的关键。
②安装冲孔吸声板宜采用板用木螺钉或自攻螺钉固定在龙骨上,对于有些铝合金板吊顶,也可将冲孔板卡到龙骨上,具体的固定方法,要视板的断面决定。
③安装金属微穿孔板应从一个方向开始,依次安装。
④在方板或板条安装完毕后铺放吸声材料。条板可将吸声材料放在板条内;方板可将吸声材料放在板上面。【明龙骨吊顶施工记录】
三、质量控制与验收及其资料形成
1.主控项目
(1)吊顶标高、尺寸、起拱和造型应符合设计要求。
(2)饰面材料的材质、品种、规格、图案和颜色应符合设计要求。当饰面材料为玻璃板时,应使用安全玻璃或采取可靠的安全措施。
(3)饰面材料的安装应稳固严密。饰面材料与龙骨的搭接宽度应大于龙骨受力面宽度的2/3。
(4)吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应进行表面防腐处理;木龙骨应进行防腐、防火处理。
(5)明龙骨吊顶工程的吊杆和龙骨安装必须牢固。
2.一般项目
(1)饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。饰面板与明龙骨的搭接应平整、吻合,压条应平直、宽窄一致。
(2)饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。
(3)金属龙骨的接缝应平整、吻合、颜色一致,不得有划伤、擦伤等表面缺陷。木质龙骨应平整、顺直,无劈裂。
(4)吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。

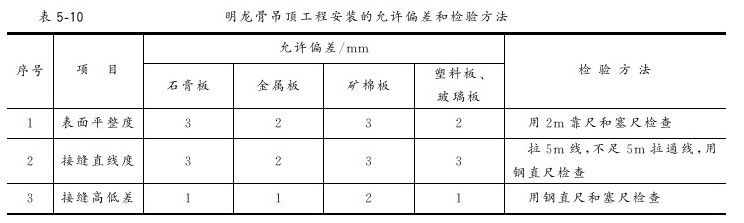

(5)明龙骨吊顶工程安装的允许偏差和检验方法应符合表5-10的规定。
【明龙骨吊顶安装工程检验批质量验收记录表(见表5-11);明龙骨吊顶分项工程质量验收记录表(见表5-12);明龙骨吊顶工程质量分户验收记录表(见表5-13)】
四、明龙骨吊顶资料汇总
1.施工过程形成的资料
(1)施工技术资料:
1)图纸会审记录。
2)明龙骨吊顶安装技术交底。
(2)施工物资资料:
1)材料、构配件进场检验记录。
2)装饰装修物资中吊顶材料(轻钢龙骨、金属面板、硅胶等)的质量证明文件(出厂合格证、检测报告、质量保证书等);有关人造板、胶粘剂的甲醛、苯含量检测报告。
(3)施工测量记录:
标高抄测记录。
(4)施工记录:
1)隐蔽工程检查记录。
2)明龙骨吊顶施工记录。
(5)施工质量验收记录:
1)明龙骨吊顶安装工程检验批质量验收记录表(见表5-11)。

2)明龙骨吊顶分项工程质量验收记录表(见表5-12)。

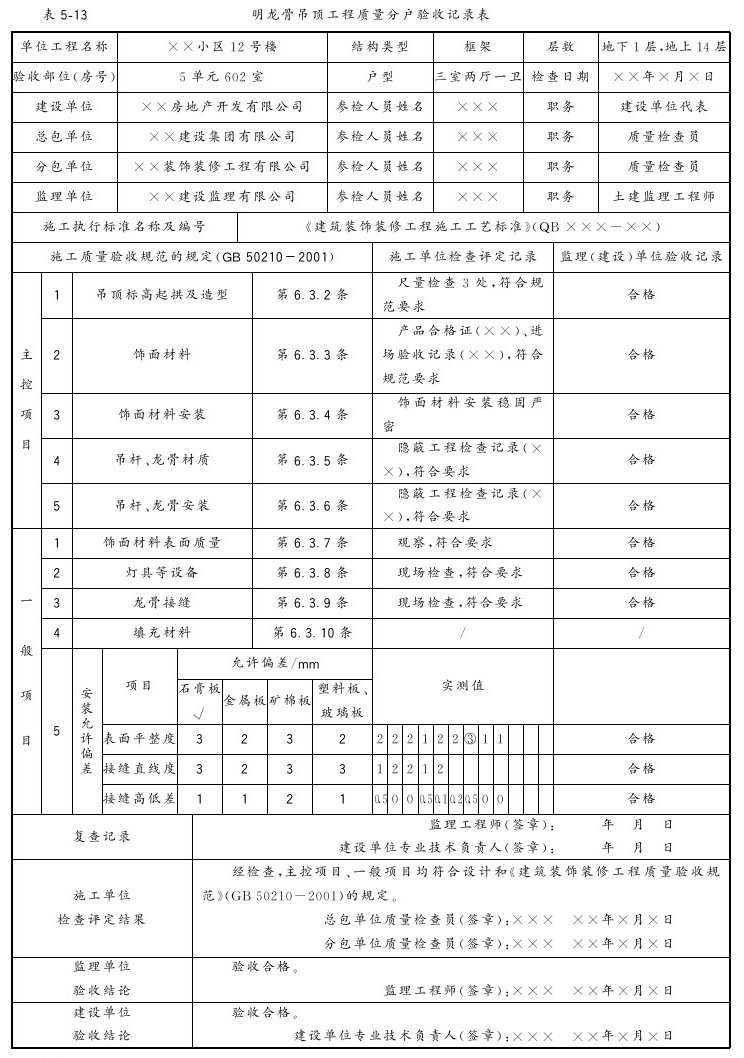

3)明龙骨吊顶工程质量分户验收记录表(见表5-13)。
2.施工资料表格填写范例及要求
注:地基基础、主体结构工程的分项工程质量验收不填写“分包单位”、“分包项目经理”。
