第五节 门窗玻璃安装

    一、施工准备及其资料形成

    1.技术准备

    (1)按图纸核对各部位玻璃的规格、尺寸,编制材料计划。

    (2)确定各部位、各节点的安装方式。对操作人员进行技术、环境、安全交底。

    2.材料准备

    (1)主要材料:平板玻璃、吸热玻璃、热反射玻璃、中空玻璃、夹层玻璃、夹丝玻璃、磨砂玻璃、钢化玻璃、压花玻璃、彩色玻璃等,其品种、规格应符合设计要求和国家现行标准的规定,并应有产品合格证、性能检测报告。

    (2)安装材料。

    1)填充材料:用于铝合金框、扇槽口内底部,主要为聚乙烯泡沫塑料,有片状、圆柱条等多种规格。

    2)密封材料:油灰、密封条、密封膏和密封剂等应符合国家现行标准的规定,有出厂合格证、性能检测报告和环保检测报告,并应与接触材料相容。

    油灰可用成品,也可用滑石粉和生石灰粉各42.5份,熟桐油15份配合拌制。还可按表4-38和表4-39进行现场配制。

    第五节 门窗玻璃安装 - 图1

    第五节 门窗玻璃安装 - 图2

    3)支承块:挤压成型的未增塑PVC、增塑PVC、邵氏A硬度为80~90的氯丁橡胶等。

    4)压条、回形卡子(由钢门窗生产厂配套供应)、玻璃钉等。

    5)玻璃和安装材料应符合国家现行标准《建筑玻璃应用技术规程(附条文说明)》(JGJ113-2003)的有关规定。

    【材料进场检验记录】

    3.机具准备

    (1)工具:工作台、玻璃刀、克丝钳、扁铲、油灰刀、刨铁、木柄小锤、棉丝或擦布、毛笔、工具袋、刨刀、吸盘器等。

    (2)计量检测用具:尺板、钢尺、木折尺、方尺等。

    (3)安全防护用品:安全带、手套等。

    4.作业条件

    (1)室内外门窗五金已安装,经检查合格。

    (2)门窗玻璃槽口、裁口已清理干净,排水孔(槽)顺畅、无堵塞。

    (3)门窗玻璃表面无污垢或有害物质。

    (4)玻璃已按设计要求进场,分规格码放在指定地点,经验收合格。

    二、施工工艺过程及其资料形成

    1.工艺流程

    第五节 门窗玻璃安装 - 图3

    2.操作工艺

    (1)玻璃裁割。

    1)玻璃裁割的一般要求。

    ①玻璃应集中裁割。套割时应按照“先裁大,后裁小;先裁宽,后裁窄”的顺序进行。

    ②选择几樘不同规格、尺寸的框、扇量好尺寸进行试裁割和试安装,确认玻璃尺寸正确、留量合适后方可成批裁制。

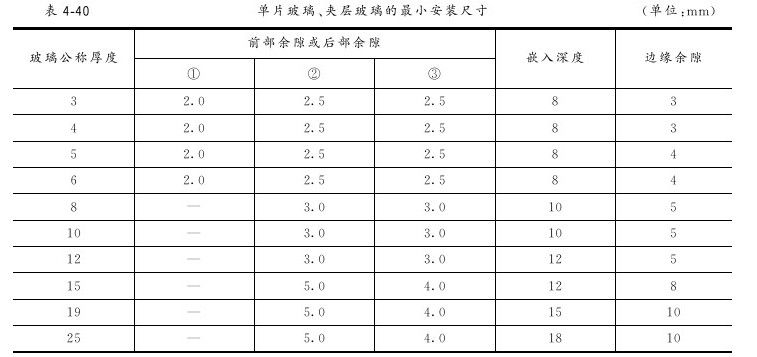

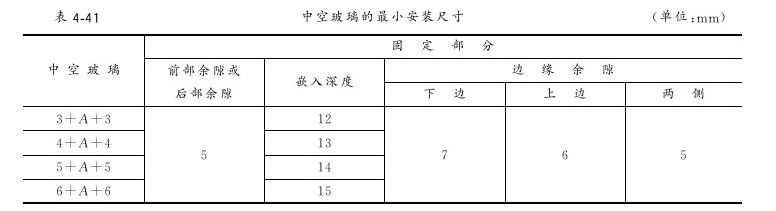

    ③玻璃裁割留量,不同厚度单片玻璃、夹层玻璃的最小安装尺寸见表4-40,中空玻璃的最小安装尺寸见表4-41。

    第五节 门窗玻璃安装 - 图4

    注:1.适用于建筑钢、木门窗油灰的安装,但不适用于安装夹层玻璃。

    2.适用于塑性填料、密封剂或嵌缝条材料的安装。

    3.适用于预成型的弹性材料(如聚氯乙烯或氯丁橡胶制成的密封垫)的安装,油灰适用于公称厚度不大于6mm、面积不大于2m2 的玻璃。

    4.夹层玻璃最小安装尺寸,应按原片玻璃公称厚度的总和,在表4-41中选取。

    第五节 门窗玻璃安装 - 图5

    注:A=6、9、12mm,为空气层厚度。

    ④玻璃刀使用时刀杆应垂直玻璃表面。

    ⑤裁割厚大玻璃时应在裁割刀口上先刷上煤油。

    ⑥裁割好的玻璃半成品应按规格斜立放,下面垫好厚度一致的木方。

    ⑦钢化玻璃严禁裁划或用钳子扳。应按设计规格和要求,预先裁割好之后再进行钢化处理。

    ⑧裁割玻璃时,严禁在已划过的刀路上重划第二遍。必要时,只能将玻璃翻过面来重划。

    2)裁割玻璃时,将需要安装的玻璃,按部位分规格、数量裁制;已裁好的玻璃按规格、尺寸码放;分送的数量应以当天安装的数量为准,不宜过多,以减少搬运玻璃的损耗。玻璃裁割应根据不同的玻璃品种、厚度及外形尺寸,采取不同的操作方法,以保证裁割质量。

    ①裁割2~3mm厚的平板玻璃:可用10~12mm厚木直尺,用尺量出门窗框玻璃裁口尺寸,再在直尺上定出玻璃的尺寸。此时,要考虑门窗的收缩,留出适当余量。一般情况下玻璃框宽500mm,在直尺上495mm处做记号,再加刀口2mm,则所裁割的玻璃应为497mm,这样安装效果好。操作时将直尺上的标记紧靠玻璃一端,玻璃刀紧靠直尺的另一端,一手掌握标记在玻璃边口不使其变动,另一手掌握刀刃端直向后退划,不能有轻重弯曲。

    ②裁割4~6mm厚的玻璃:除了掌握薄玻璃裁割方法外,还要按下述方法裁割,用5mm×40mm直尺,玻璃刀紧靠直尺裁割。裁割时,要在划口上预先刷上煤油,使划口渗入煤油,易于扳脱。

    ③裁割5~6mm厚的大块玻璃:方法与裁割4~6mm的小块玻璃相同。但因玻璃面积大,操作人员需脱鞋站在玻璃上裁割。裁割前用绒垫垫在操作台上,使玻璃受压均匀。裁割后双手握紧玻璃,同时向下扳脱。另一种方法是:一人趴在玻璃上,身体下面垫上麻袋布,一手掌握玻璃刀,一手扶好直尺,另一人在后拉动麻布后退,刀子顺尺拉下,中途不宜停顿,若中途停顿则找不到锋口。

    ④裁割夹丝玻璃:夹丝玻璃的裁割方法与5~6mm平板玻璃相同。但夹丝玻璃裁割因高低不平,裁割时刀口容易滑动难掌握,因此要认清刀口,握稳刀头,用力比一般玻璃要大,速度相应要快,这样才不致出现弯曲不直。裁割后双手紧握玻璃,同时用力向下扳,使玻璃沿裁口线裂开。如有夹丝未断,可在玻璃缝口内夹一细长木条,再用力往下扳,夹丝即可扳断,然后用钳子将夹丝划倒,以免搬运时划破手掌。裁割的玻璃边缘上应刷防锈漆进行防腐处理。

    ⑤裁割压花玻璃:裁割压花玻璃时,压花面应向下,裁割方法与夹丝玻璃同。

    ⑥裁割磨砂玻璃:裁割磨砂玻璃时,毛面应向下,裁割方法与平板玻璃同,但向下扳时用力要大且均匀,向上回时,要在裁开的玻璃缝处压一木条。

    ⑦裁割各种矩形玻璃,要注意对角线长度必须一致,划口要齐直不能弯曲。划异形玻璃,最好在事前划出样板或做出套板,然后进行裁割,以求准确。

    (2)清理裁口:玻璃安装前,应清除门窗裁口(玻璃槽)内的灰尘、焊渣、铁锈和杂物,以保证槽口干净、干燥,排水孔畅通。

    (3)玻璃安装。

    1)木门窗玻璃的安装。

    ①涂抹底油灰:在玻璃底面与裁口之间,沿裁口的全长抹厚1~3mm底油灰,要求均匀连续,随后将玻璃推入裁口并压实。待底油灰达到一定强度时,顺着槽口方向,将溢出的底油灰刮平清除。

    ②嵌钉固定:玻璃四边均需钉上玻璃钉,钉与钉之间距离一般不超过300mm,每边不少于2颗,要求钉头紧靠玻璃。钉好后,还需检查嵌钉是否平整牢固,一般采取轻敲玻璃,听所发出的声音来判断玻璃是否卡牢。

    ③涂抹表面油灰:选用无杂质、稠度适中的油灰。一般用油灰刀从一角开始,紧靠槽口边,均匀地用力向一个方向刮成45°斜坡形,再向反方向理顺光滑,如此反复修整,四角成八字形,表面光滑无流淌、裂缝、麻面和皱皮现象。粘结严密、牢固,使打在玻璃上的雨水易于流走而不致腐蚀门窗框。涂抹表面油灰后用刨铁收刮油灰时,如发现玻璃钉外露,应将其钉进油灰面层,然后理好油灰。

    ④木压条固定玻璃:木压条按设计要求或图纸尺寸加工,选用大小、宽窄一致的优质木压条,要求木压条光滑平直,用小钉钉牢。钉帽应钉进木压条表面1~3mm,不得外露。木压条要贴紧玻璃、无缝隙,也不得将玻璃压得过紧,以免损坏玻璃。

    2)钢门窗玻璃的安装。

    ①涂底油灰:在槽口内涂抹厚度为3~4mm的底油灰。油灰要求调制均匀,稀稠适中,涂抹饱满、均匀、不堆积。如果采用橡皮垫,应先将橡皮垫嵌入裁口内,并用压条和螺钉加以固定。

    ②安装玻璃:双手平推玻璃,使油灰挤出,然后将玻璃与槽口接触部位的油灰刮齐刮平。采用橡皮垫时,需将玻璃周围的橡皮垫推平、挤严、卡入槽中。

    ③安钢丝卡、刮油灰:用钢丝卡固定玻璃时,其间距不应大于300mm,每边不得少于2个卡子,并用油灰填实抹光。在采用橡皮压条固定时,应先将橡胶压条嵌入钢门窗裁口内,并用螺钉和卡条固定,防止门窗玻璃松动和脱落。

    3)铝合金、彩色涂层钢板门窗玻璃的安装。

    ①玻璃就位:玻璃单块尺寸较小时,用双手夹住就位;单块玻璃尺寸较大时,可用玻璃吸盘帮助就位。

    ②玻璃密封与固定:玻璃就位后,可用橡胶条嵌入凹槽挤玻璃,然后在胶条上面注入硅酮系列密封胶固定;也可用不小于25mm长的橡胶块将玻璃挤住,然后在凹槽中注入硅酮系列密封胶固定;还可将橡胶压条嵌入玻璃两侧密封,将玻璃挤紧,不再注胶密封。橡胶压条长度不得短于所需嵌入长度,不得强行嵌入胶条。

    玻璃应放入凹槽中间,内、外两侧的间隙不应少于2mm,也不宜大于5mm。玻璃下部应用3mm厚的氯丁橡胶垫块垫起,不得直接座落在金属面上。

    4)塑料门窗玻璃的安装。

    ①玻璃不得与玻璃槽直接接触,在玻璃四边垫上玻璃垫块。

    ②用聚氯乙烯胶固定边框上的玻璃垫块。

    ③将玻璃装入门、窗扇框内,然后用玻璃压条将其固定。

    ④安装双层玻璃时,应在玻璃夹层四周嵌入中隔条,中隔条应密封,不变形、不脱落。玻璃槽和玻璃内表面应清洁、干燥。

    ⑤安装玻璃压条时可先装短向压条,后装长向压条。玻璃压条夹角与密封胶条的夹角应密合。

    5)安装斜天窗玻璃:当设计无要求时,一般应采用夹丝玻璃。施工应从顺流水方向盖叠安装,盖叠搭接的长度应视天窗的坡度而定,当坡度为1/4或大于1/4时,应不小于30mm;坡度小于1/4时,应不小于50mm。盖叠处应用钢丝卡固定,并在缝隙中用密封膏嵌填密实。采用平板玻璃时,要在玻璃下面加设一层镀锌铁丝网或在玻璃上贴防爆膜,将玻璃进行防爆处理。

    6)安装彩色、压花和磨砂玻璃:应按照设计图案仔细裁割,拼缝时玻璃纹路必须吻合,不允许出现错位和斜曲等缺陷。安装磨砂玻璃时,玻璃的磨砂面应朝向室内。

    【门窗玻璃安装施工记录】

    3.季节性施工

    (1)冬期施工玻璃裁割应在门窗已装好玻璃的室内作业,温度应在0℃以上。存放玻璃的库房与操作温度不能相差过大。玻璃从过冷或过热的环境中运入操作地点后,应待玻璃温度与场所温度相近后再行安装。若条件允许,应将预先裁割好的玻璃提前运入作业地点。

    (2)冬期施工所有打胶作业在环境温度低于5℃时,不得进行施工。安装和预装门窗玻璃,宜在有采暖条件的房间进行。

    (3)安装玻璃应避开大风天气。

    三、质量控制与验收及其资料形成

    1.主控项目

    (1)玻璃的品种、规格、色彩、图案和涂膜朝向应符合设计要求。单块玻璃大于1.5m2 时应使用安全玻璃。

    (2)门窗玻璃裁割尺寸应正确。安装后的玻璃应牢固,不得有裂纹、损伤和松动。

    (3)玻璃的安装方法应符合设计要求。固定玻璃的钉子或钢丝卡的数量、规格应保证玻璃安装牢固。

    (4)镶钉木压条接触玻璃处,应与裁口边缘平齐。木压条应互相紧密连接,并与裁口边缘紧贴,割角应整齐。

    (5)密封条与玻璃、玻璃槽口的接触应紧密、平整。密封胶与玻璃、玻璃槽口的边缘应粘结牢固、接缝平齐。

    (6)带密封条的玻璃压条,其密封条必须与玻璃全部贴紧,压条与型材之间应无明显缝隙,压条接缝应不大于0.5mm。

    2.一般项目

    (1)玻璃表面应洁净,不得有腻子、密封胶、涂料等污渍。中空玻璃内外表面均应洁净,玻璃中空层内不得有灰尘和水蒸气。

    (2)门窗玻璃不应直接接触型材。单面镀膜玻璃的镀膜层及磨砂玻璃的磨砂面应朝向室内。中空玻璃的单面镀膜玻璃应在最外层,镀膜层应朝向室内。

    (3)腻子应填抹饱满、粘结牢固;腻子边缘与裁口应平齐。固定玻璃的卡子不应在腻子表面显露。

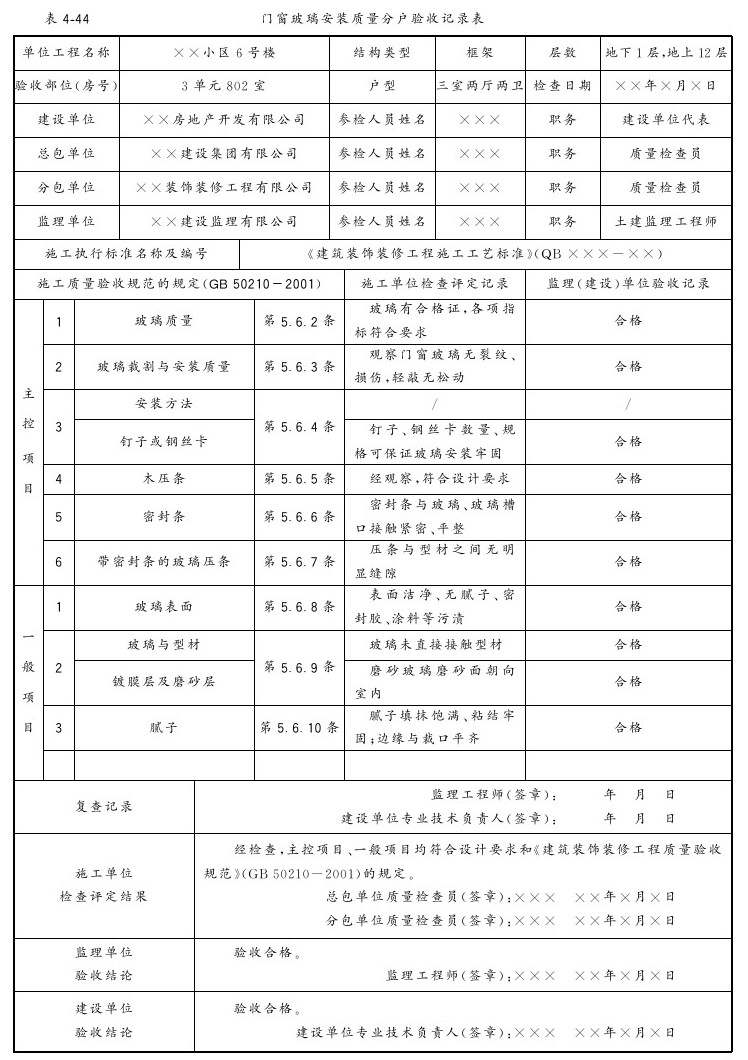

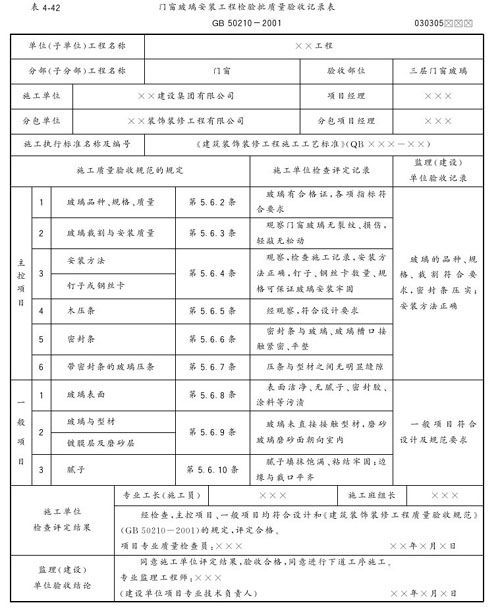

    【门窗玻璃安装工程检验批质量验收记录表(见表4-42);门窗玻璃安装分项工程质量验收记录表(见表4-43);门窗玻璃安装质量分户验收记录表(见表4-44)】

    四、门窗玻璃安装资料汇总

    1.施工过程形成的资料

    (1)施工技术资料:

    1)图纸会审记录。

    2)门窗玻璃安装技术交底。

    (2)施工物资资料:

    1)材料、构配件进场检验记录。

    2)进场材料出厂合格证、检测报告;水泥、砂的复试报告。

    (3)施工记录:

    门窗玻璃安装施工记录。

    (4)施工质量验收记录:

    1)门窗玻璃安装工程检验批质量验收记录表(见表4-42)。

    2)门窗玻璃安装分项工程质量验收记录表(见表4-43)。

    3)门窗玻璃安装质量分户验收记录表(见表4-44)。

    2.施工资料表格填写范例及要求

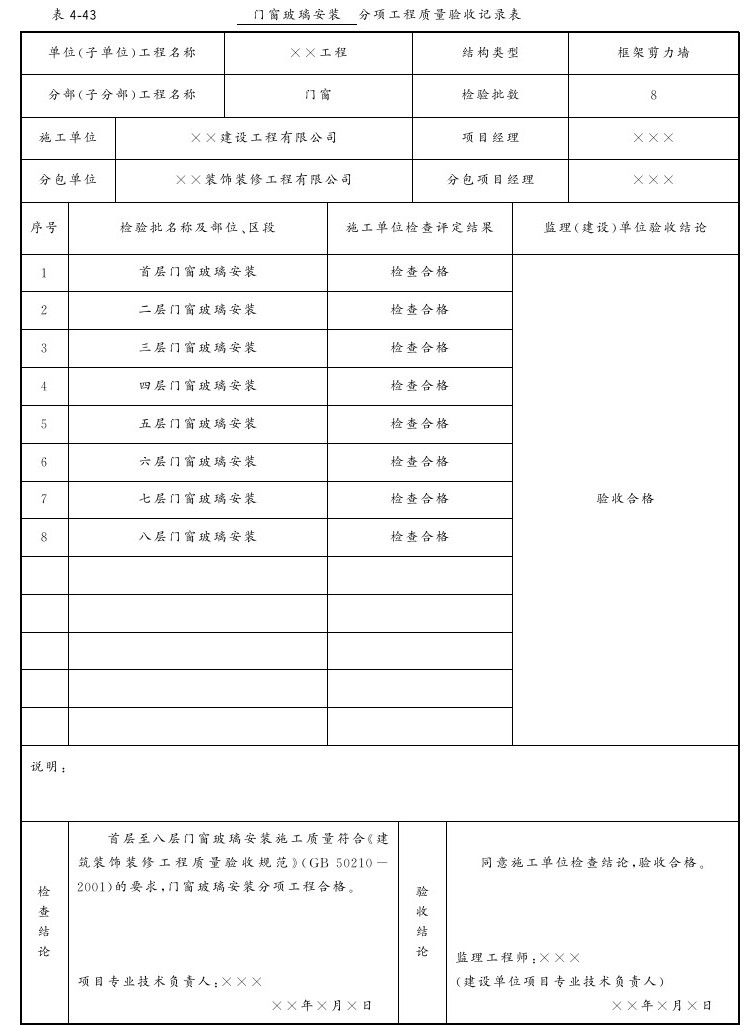

    第五节 门窗玻璃安装 - 图6

    第五节 门窗玻璃安装 - 图7

    注:地基基础、主体结构工程的分项工程质量验收不填写“分包单位”、“分包项目经理”。

    第五节 门窗玻璃安装 - 图8
